信越・カネカが30%超の大幅値上げ!塩ビ管の供給不足・値上げはいつまで続く?中東情勢から見る今後の見通し

  • URLをコピーしました!

※こちらの記事は広告を利用しています

建設現場や設備工事の必須アイテムである「塩ビ管(配管材)」。2026年に入り、その仕入れ価格の暴騰と品薄感が、全国の施工業者や発注者を悩ませています。

「この高騰はいつまで続くのか?」
「今後の工事見積もりはどう出せばいいのか?」

そんな疑問に答えるべく、本記事では大手メーカーの動向や中東情勢に端を発する値上げのカラクリ、そして2027年に控える「二次的ショック(空調更新需要)」の見通しを徹底解説します。
記事のポイント
  • ナフサショックとは
  • 住宅設備は今後どうなる?
  • 塩ビ樹脂・塩ビ管の主要メーカーの対応まとめ
  • エアコン空調2027年問題はどうなる?
この記事を書いた人

事務員たなか(@tanaka_kodozimu)


建設業事務員のたなか(@tanaka_kodozimu)です。
元SEで安全書類作成をメインに、経理・総務・人事・HP作成・IT土方まで何でもやっています。
小学生二児の母。事務作業が少しでも楽になる情報を発信しながら、事務代行サポートも行っています。

コドじむは、面倒な事務の丸投げサポートをはじめました

  •  安全書類を作成する時間がない!
  •  グリーンサイトが分からない!
  •  建設キャリアアップシステムって何?
  •  事務作業のせいで本業に集中できない!

そんな方は、是非コドじむまでお問合せください。
無駄を一切省いて、LINEで依頼→納品まで可能です!

\ 簡単1分無料WEB相談 /

\ 料金サービスを詳しく見る /

目次

なぜ今、塩ビ管が足りない?「ナフサ・ショック」の背景と値上げのカラクリ

  1. なぜ今、塩ビ管が足りない?2026年「ナフサ・ショック」の背景
  2. 2026年春以降、塩ビ樹脂・塩ビ管が20〜30%以上の大幅値上げへ
  3. そもそも「塩ビ樹脂」とは?なぜ建築現場へのダメージがこれほど大きいのか

なぜ今、塩ビ管が足りない?2026年「ナフサ・ショック」の背景と値上げのカラクリ

「仕入れ値がバカ高い」「発注しても納期未定(99回答)でモノが来ない」――。現在、全国の設備屋や工務店の首を絞めている塩ビ管の品薄と価格高騰。この狂ってしまった流通の大元をたどると、中東情勢の緊迫化が生んだ「2026年ナフサ・ショック」と、メーカー側の「製造・物流コストの爆発」という最悪の負の連鎖に行き着きます。

ホルムズ海峡の物流麻痺と、原材料の絶対量不足

塩ビ管の元をたどると「塩ビ樹脂」というプラスチックに行き着きますが、その製造に絶対欠かせないのが、原油から精製される「ナフサ(エチレンの原料)」です。

日本はナフサの多くを中東からの輸入(ホルムズ海峡経由)に依存しています。しかし、中東の地政学的リスクが激化したことで海上輸送ルートが混乱。日本国内への原材料の調達量が激減し、国内の化学プラントは減産を余儀なくされました。結果として、最上流で「物理的に材料が足りない」という事態に陥ってしまったのです。

工場の電気代・燃料費×物流費が同時直撃!限界を突破した「製造・輸送コスト」

材料の絶対量が足りないだけでなく、「パイプを作って現場へ届けるためのコスト」そのものがダブルパンチで異常事態を迎えています。

限界突破した工場の「電気代・燃料費」
塩ビ樹脂の製造工場は、膨大な電気やガス(蒸気)を消費するエネルギー依存型の巨大設備です。中東情勢緊迫による原油・天然ガス相場の大沸騰で、工場を動かすための維持・稼働コスト自体が文字通り別次元のレベルに跳ね上がりました。

「2024年問題」×「軽油高」による物流コストの上乗せ
ただでさえ運送業界の「2024年問題(労働時間規制)」による人件費高騰で運賃が上がっていたところへ、今回の原油高による軽油代の暴騰がトドメを刺しました。原材料をコンビナートへ運ぶのにも、完成した製品を各地の管材商社や施工現場へ横持ちするのにも、これまでとは比較にならない輸送コスト(燃料サーチャージ)が重くのしかかっています。

事務員たなか

我々建設業だけではなく、
一般消費者も大変なことになりそう。

2026年春以降、塩ビ樹脂・塩ビ管が20〜30%以上の大幅値上げへ

この原材料の枯渇とコストの爆発に耐えかねて、塩ビ樹脂・塩ビ管を製造する国内の大手メーカー各社が、現場への供給を絞ると同時に、前代未聞の「相次ぐ緊急値上げ」という強硬手段に打って出ました。

原材料:塩ビ樹脂メーカーの値上げ状況

メーカー名 改定時期
(2026年)
値上げ幅
(1kgあたり)
信越化学工業 4月1日 納入分〜
5月11日 納入分〜
30円以上
30円以上(累計60円以上
カネカ4月1日 納入分〜
5月21日 納入分〜
35円以上
30円以上(累計65円以上
大洋塩ビ4月21日 納入分~
6月1日 納入分〜
45円以上
15円以上(累計60円以上)
事務員たなか

これまでの取引相場が1kgあたり200円前後だったことを考えると……
今回の2か月連続値上げは、一気に30%前後もの暴騰に!!

製品:塩ビ管・継手メーカーの値上げ状況

原材料である塩ビ樹脂が30%以上も値上がりすれば、それを仕入れてパイプを作っている管材メーカーも耐えきれません。
事務員たなか

原材料(塩ビ樹脂)が30%前後上がったため、それを使ってパイプを作る管材大手のクボタや積水も、耐えきれず一斉に製品価格の引き上げ(ドミノ値上げ)を発表しています。

メーカー名改定時期(2026年)値上げ幅(製品価格)
クボタケミックス5月7日 出荷分〜30%以上
積水化学工業5月7日 出荷分~塩ビ管:12%以上
継手:6%以上
アロン化製5月7日 出荷分~15%以上

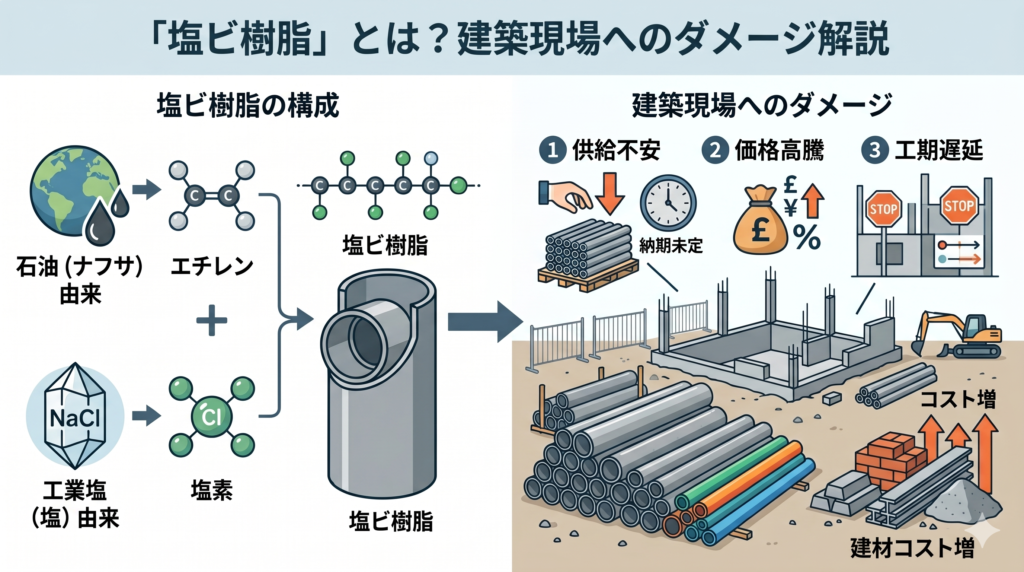

そもそも「塩ビ樹脂」とは?なぜ建築現場へのダメージがこれほど大きいのか

では、この「塩ビ樹脂の暴騰」は、なぜこれほどまでに建設業界全体を揺るがす大騒ぎになっているのでしょうか。それは、日本の塩ビ樹脂生産量の約7割が、建築・インフラ資材に使われているからです。

塩ビ樹脂は、加工のしやすさによって「硬質」と「軟質」に分かれ、建物のあらゆる部位に姿を変えて網羅されているため、配管工事の担当者だけでなく、内装・外装・電気にいたるまで全員にダメージが波及します。
分類主な用途特徴と現場への影響
硬質塩ビ
(固いプラスチック)
塩ビ管(上下水道、排水、ドレン)、継手、雨どい、窓サッシ(樹脂サッシ)今回直撃しているエリア。配管だけでなく、住宅の外装や窓まわりまで工事費が高騰する原因に。
軟質塩ビ
(柔らかいビニール)
壁紙(クロス)、床材(クッションフロア)、電線の被覆材、農業用ビニールハウス内装仕上げ材や電気配線にも塩ビが使われているため、建物全体のコストアップに直結。
つまり、「ナフサが足りない」という中東のニュースは、巡り巡って「日本の建築現場のあらゆる資材が値上がりし、手に入らなくなる」という致命的な直撃弾となっているのです。

塩ビ管の供給不足は「いつまで」続く?今後の見通し

  1. 【短期的見通し】少なくとも2026年内は「高止まり・品不足」が確定?
  2. 終息の鍵を握る「地政学リスク」の沈静化
事務員たなか

多くの施工業者や発注者が最も気にしている
「この混乱はいつまで続くのか」については見通しが難しい状況です。

【短期的見通し】少なくとも2026年内は「高止まり・品不足」が確定?

短期的に平時の潤沢な流通量や、以前の安価な価格水準に戻る可能性は極めてゼロに近いというのが、流通各社およびシンクタンクの共通見解です。

仮に、来月に奇跡的に中東情勢が完全平時へと好転したとしても、サプライチェーンは一瞬では戻りません。
「原油・ナフサの買い付け」→「日本への海上輸送(数週間)」→「国内コンビナートでの樹脂製造」→「管材メーカーでの成形加工」→「問屋・商社の在庫復旧」という一連のサイクルが正常化し、末端の現場価格に反映されるまでには、最低でも3〜6ヶ月以上のタイムラグが発生するからです。

そのため、少なくとも2026年いっぱいは現在の「高い・モノがない」という厳しい前提で動く必要があります。

終息の鍵を握る「地政学リスク」の沈静化

今回の品不足の根本原因は、国内メーカーのサボりでも工場の事故でもなく、100%外部環境による「原材料の絶対量不足」です。

したがって、状況が根本的に終息するための唯一の鍵は、「中東情勢が政治的・軍事的に沈静化し、ホルムズ海峡の安全通航が恒久的に確保されること」以外にありません

代替ルートとしての他国からのナフサ緊急輸入なども試みられていますが、コスト高は避けられず、数量的にも中東依存度を一気にゼロにはできないのが日本の現実です。現時点では国際情勢の予測がつかない以上、具体的な終息時期を明言できる段階になく、私たちは「長期戦の構え」を取る必要があります。

警戒すべき二次的ショック:「空調2027年問題」が塩ビ管需要を爆発させる?

  1. フロン規制・新省エネ基準に伴う「空調機の駆け込み更新」
  2. ドレン配管(塩ビ管)の需要激増によるダブルパンチ
「2026年をなんとか凌げば、来年には少しはマシになるだろう」という楽観論を完全に打ち砕く、巨大な地雷が数年後に控えています。それが、設備業界で以前から懸念されている「空調2027年問題」です。この制度改正に伴う駆け込み需要が、塩ビ管不足に拍車をかける二次的ショックとなるリスクが極めて濃厚になっています。

フロン規制・新省エネ基準に伴う「空調機の駆け込み更新」

2027年には、「フロン排出抑制法」「省エネ法」の改正に伴い、業務用エアコンや家庭用ルームエアコンの冷媒に対する規制が次のフェーズへと完全移行します。具体的には、地球温暖化係数(GWP)が750以下の環境負荷の低い指定冷媒への移行義務化や、より厳しい新しい省エネ基準への適合がメーカー各社に本格的に課されるタイミングです。

これにより、以下の事態が発生します。
フロン規制・新省エネ法改正によって起こること
  • 空調機(旧フロン冷媒を使用しているビル用マルチエアコンなど)の維持・修理コストが跳ね上がる。
  • 部品供給の終了を恐れたビルオーナー、企業、施設管理者が、2027年を迎える前に既存の空調設備を一斉に新調しようとする

ドレン配管(塩ビ管)の需要激増によるダブルパンチ

空調機を新しく更新、あるいは増設する際、機械本体の設置とセットで「絶対に必要となる建材」があります。それが、エアコン内部に発生する結露水を屋外へ排水するための「ドレン配管」です。

現在の2026年の時点で、すでに原材料不足により「塩ビ管の製造本数そのものが減っている」状態です。そこへ重ねるように、2027年に向けて全国のビルや商業施設で空調の駆け込み更新が爆発し、ドレン配管用の塩ビ管需要が通常の数倍に膨れ上がる可能性があります。

上流での「供給不足」と、下流での「需要爆発」が完全にバッティングし、塩ビ管の品不足と価格暴騰がさらに数年間、長期化・深刻化するというセカンド・ショックが予測されます。2027年をまたぐ中長期のプロジェクトを抱える業者は、今からこのリスクを織り込んでおく必要があります。
事務員たなか

地上波のニュースでも、
やたらエアコンの駆け込み需要の話してますよね。

事務員たなか

家庭用のエアコンは塩ビ管ではなくドレンホースを使いますが、
大元をたどれば原油から作られる石油化学製品です。
実はこっちの仕入れ値もしっかり跳ね上がっています…

建設・設備業者が今すぐ取るべき「実務的なリスク回避策」

国際情勢や国の規制を現場レベルで変えることはできません。しかし、「相場が落ち着いてから発注しよう」「元の価格に下がったら見積もりを出そう」と静観している企業は、工期遅延による違約金の発生や、仕入れ値が高くなって赤字になることで倒産リスクに直面します。

「請負契約・見積書」の有効期限の短縮とスライド条項の盛り込み

資材価格が1〜2ヶ月スパンで30%も変動する状況下で、昔ながらの見積書をそのまま発行するのはリスクが高いです。有効期限内にメーカー値上げが来たら、その差額はすべて自社の赤字になります。
  • 見積有効期限の短縮:従来「見積提出後3ヶ月間有効」としていたものを、「提出後2週間」または「最長1ヶ月」に厳しく短縮することをおすすめします。
  • 変動特約(スライド条項の準用)の記載:民間工事であっても、契約書や見積書の備考欄に以下の特約条項を1文滑り込ませておき、発注者(施主・元請)と事前に合意(記名押印)を交わしておくと良いかもしれません。

【見積書・契約書に盛り込むべき防衛条項の例】
「本見積(本契約)締結後、主要資材(塩ビ管等)のメーカー価格改定その他、急激な経済情勢の変動により、仕入れ価格に著しい高騰が生じた場合は、着工前であっても発注者・受注者間で別途協議の上、請負金額(御見積金額)を適正に改定できるものとします。」

この一文があるだけで、材料費の暴騰分を発注者へ価格転嫁するための法的な協議の席に就くことが可能になり、自社だけで損失を被るリスクを回避できます。
事務員たなか

弊社も最近は、見積書作成にかなり注意しています。

総括:信越・カネカが30%超の大幅値上げ!塩ビ管の供給不足・値上げはいつまで続く?中東情勢から見る今後の見通し

2026年現在、私たちが直面している塩ビ管不足や価格高騰は、残念ながら一企業や現場の努力だけで解決できるものではありません。中東情勢の行方や、一歩先に控える2027年のフロン規制に絡む需要の波など、私たちの力ではコントロールできない大きな要因が複雑に絡み合っているのが現状です。

「これから一体どうなってしまうのか」と不安が尽きない日々が続きますが、まずは焦らず、冷徹にこれからの情勢をじっくりと見守ることが何よりも大切です。

先の展開が読めない時だからこそ、周囲の最新情報にアンテナを張りながら、今できる足元の準備を一つずつ整えていきましょう。
